6月4日14時18分,在廣東陽江海域,歷經近7個小時的奮戰,世界規模最大海上換流站——“海風之心”在“祥泰口”半潛式運輸船的托舉下,與導管架精準對接完成,標志著世界最大海上換流站順利完成安裝。
![]()

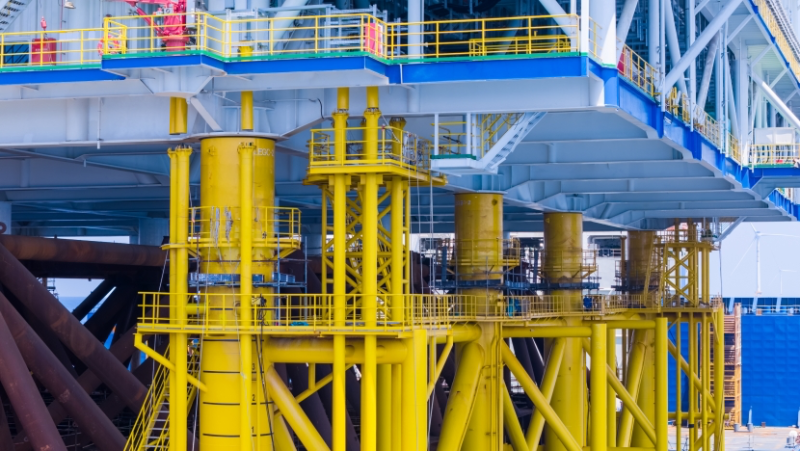

▲?“海風之心”在“祥泰口”半潛式運輸船的托舉下,開始與導管架對接。
完成安裝的“海風之心”由上部組塊和下部基礎兩部分組成。上部組塊為一座7層鋼結構建筑,長85.5米、寬82.5米、高44米,總重約2.5萬噸;下部的導管架長82米、寬57米、高69米,基礎設置8根主管,用于連接支撐上部組塊,對應8套樁腿耦合裝置和8組插尖,總重約1.7萬噸。
由于“海風之心”重量遠超國內船機吊裝能力極限,項目團隊采用先進的“浮托安裝”工藝。與傳統吊裝方式不同,浮托工藝主要利用潮汐自然力和船舶動力定位系統,將上部組塊緩慢“倒車入庫”,每側距離導管架基礎的間隙僅有150毫米。在此過程中,通過橡膠護舷和樁腿耦合裝置減緩上部組塊與導管架基礎間碰撞,完成插尖和樁腿間的精準對接。
![]()

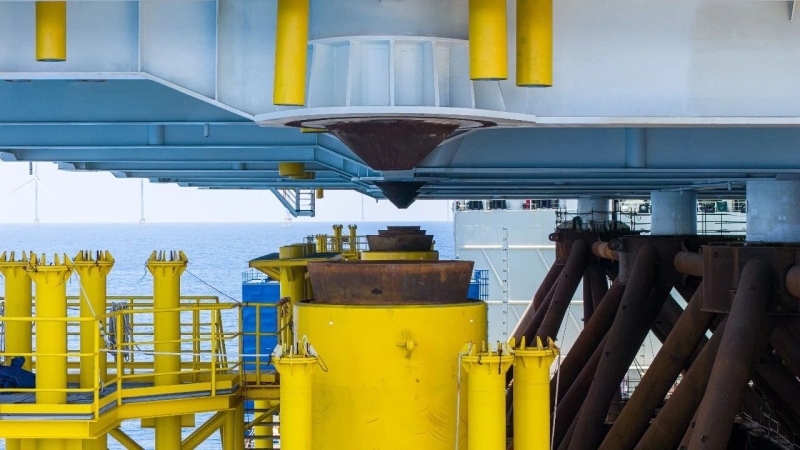

▲?“海風之心”上部組塊的插尖正緩緩與下部基礎樁腿耦合裝置對接。
與近海傳統升壓站相比,此次施工海域離岸超70公里,無近岸依托,面臨風浪大、流速強、鹽霧腐蝕重、臺風頻發等多重考驗。為尋找精準的浮托安裝窗口期,確保風浪海流等環境數據均在浮托安裝設計值內,項目團隊根據多個定點氣象預報的相互驗證與測試,最終浮托安裝時間定于6月4日上午7時許。
針對安裝技術難點,項目團隊?wèi)?yīng)用三維建模計算分析、仿真反復預演優化,并研制了海洋環境綜合監測、船體運動監測、高精度進船引導等多套專用監測系統,讓整個浮托安裝過程可視化、定量化,實現了對現場態勢的精準掌控。
![]()
▲?“海風之心”上部組塊成功進入預先固定在海床的導管架基礎槽口中。
記者在現場看到,項目團隊通過精確的壓載調整,控制船舶吃水,并依靠船舶動力系統定位維持姿態與位置,使上部組塊成功進入預先固定在海床的導管架基礎槽口中,最終順利完成安裝。此次浮托安裝技術的成功應用,確保了萬噸級鋼結構在深遠海復雜環境下的安全運輸與精準安裝,為后續海上風電場全容量并網奠定了堅實基礎。
![]()
▲?安裝完成的“海風之心”靜靜矗立在蔚藍的海面上。
隨著“海風之心”的就位,三峽陽江青洲五、七期海上風電項目邁出關鍵一步。作為世界上電壓等級最高、輸送容量最大的海上風電柔性直流送出工程,項目全面投運后,每年將為粵港澳大灣區輸送清潔電能約60億千瓦時,相當于減少二氧化碳排放近500萬噸。
